江潮讯(记者 袁玉华)5月27日上午,在江阳区黄舣镇石岗冲,作为110千伏岩湾头输变电新建工程重要组成部分的泰安至岩湾头110千伏线路正加紧施工。当天,在该线路N46号铁塔处,国网泸州供电公司组织施工人员开展铁塔组立作业。
![]()

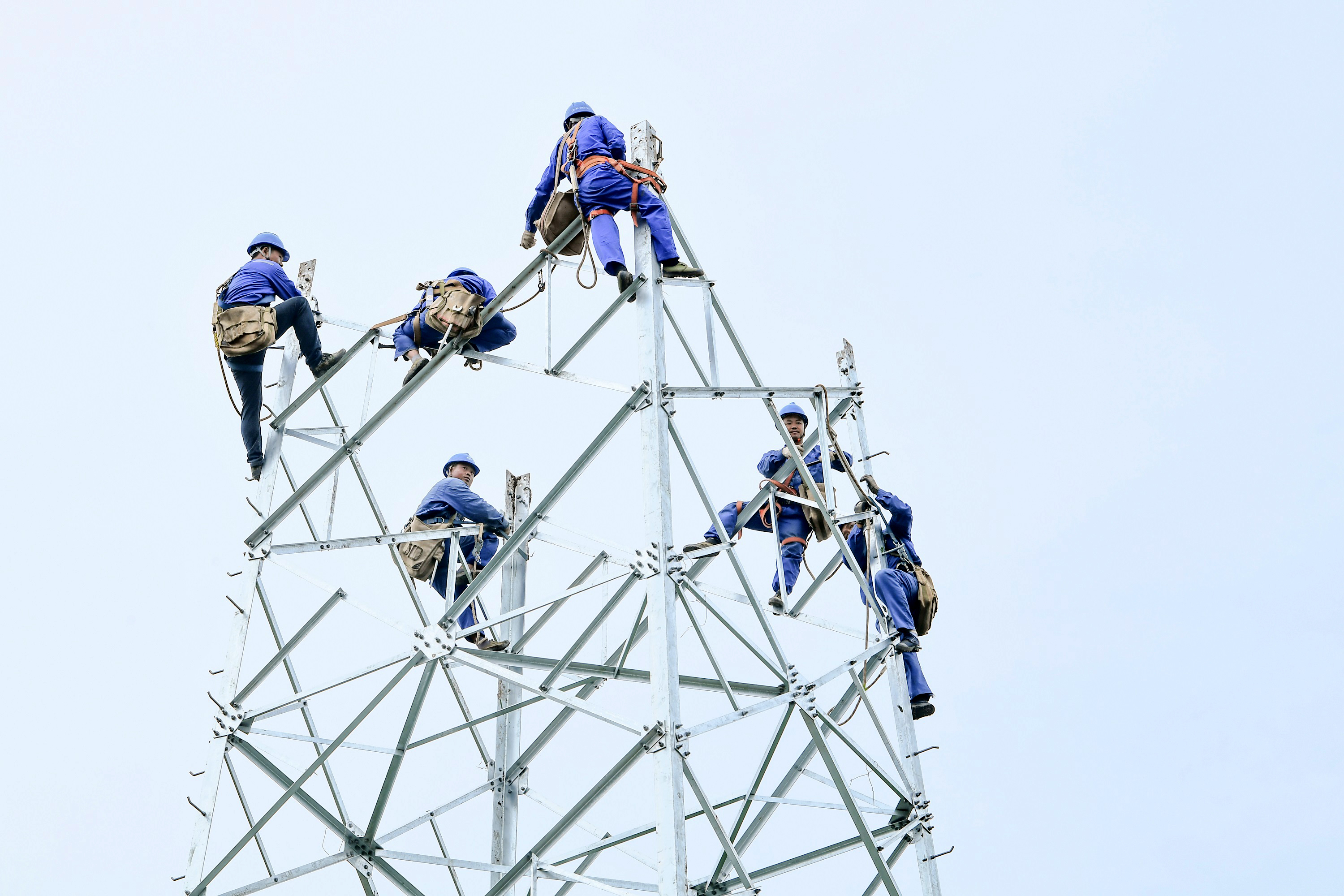

施工现场 袁玉华 摄
新建线路为变电站引入电源
110千伏岩湾头输变电工程,包括新建110千伏岩湾头变电站,泰安至岩湾头110千伏线路等。
记者从泸州供电公司建设部了解到,新建的110千伏岩湾头输变电工程将优化电网结构,消除110千伏黄舣变电站主变超载的问题;优化江阳区东部网络结构,提升供电能力;为酒业园区发展提供充足电力保障,服务地方经济发展。
目前,泰安至岩湾头110千伏线路已进入组塔阶段。5月27日当天,现场共有25名人员开展线路组塔作业。现场安全管控中,各类标示标牌设置完好,施工吊车的限位、防脱钩等装置完备,高空施工人员防坠器、二保绳等“保命”措施完善,起吊过程中,拉线风绳牵张有效。
![]()

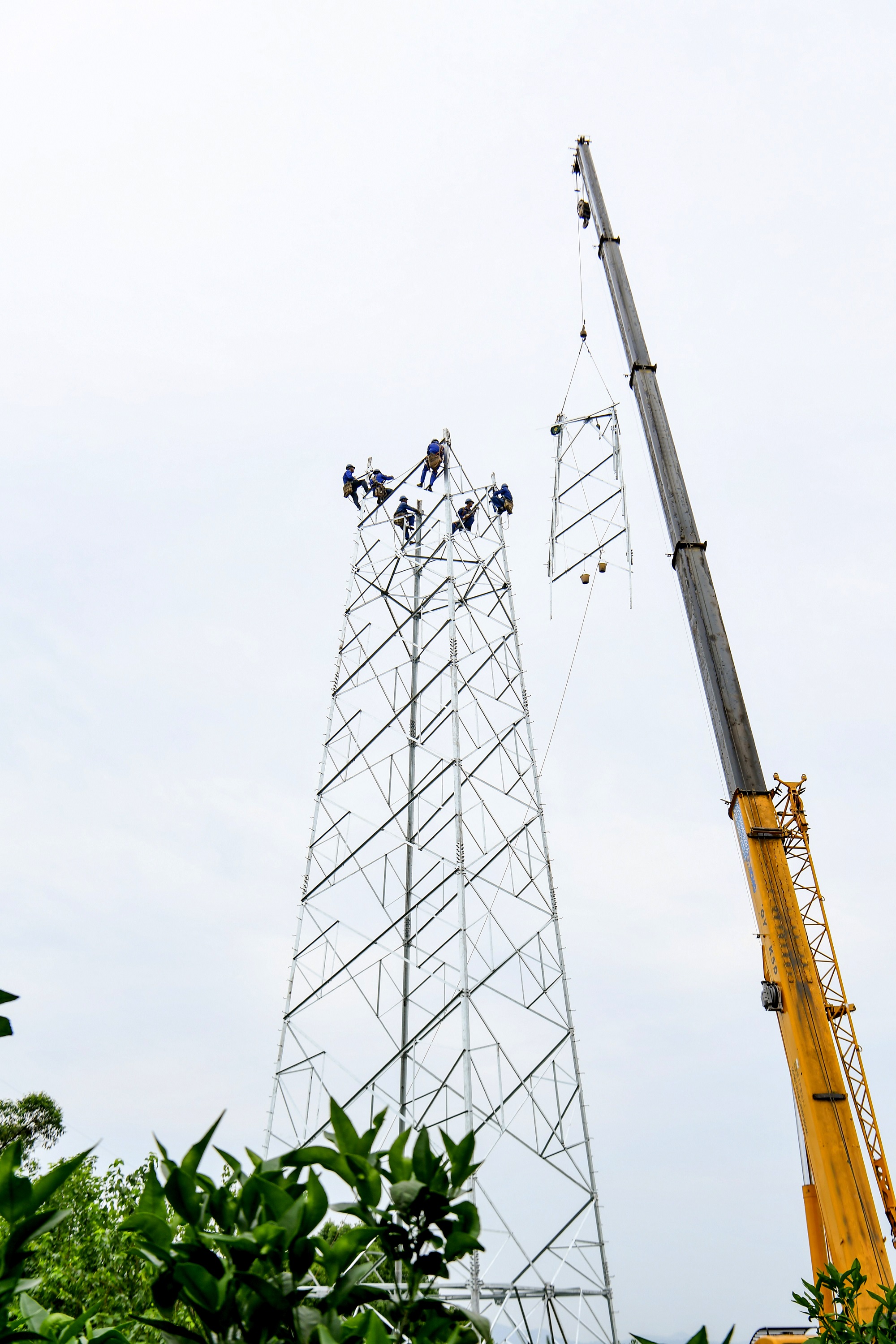

施工现场 袁玉华 摄
吊车组塔提升施工效率
在泰安至岩湾头新建110千伏线路N46号塔组塔现场,记者看到,施工作业借助一辆25吨吊车,将提前在地面组装好的一段段塔材结构分别吊运至不断“长高”的铁塔上,再由6名塔上人员将塔材进行就位、紧固,进而完成这座高达48米的铁塔的组立。
“如果单纯使用人工组塔,一基铁塔就需要一天半左右时间。借助吊车组塔,半天就能完成一基铁塔组立,效率大大提高了。”现场工作负责人钟家豪说。
此前,在110千伏岩湾头变电站外的第一基铁塔组塔中,为减少地面施工协调因素影响,同样采用了吊车作业。施工人员利用变电站内空地,将塔材一一组装好后,再用一台300吨位、臂长达90米的吊车将塔材逐一吊运至20多米外的塔位进行组塔作业,提升了施工效率,有效避免了施工影响,顺利完成了组塔施工。
“凡是吊车能够到达的施工点位,我们基本都采取吊车组塔的方式,以安全、高效推进工程建设,助力经济发展。”线路工程人员简世勇表示。
